PONTIVY rue Nationale

Mise à jour du Carnet  de déviation 24/01/2022  (cliquer sur le lien pour télécharger/visualiser le document)



Phasage et planning prévisionnels 24/01/2022   (cliquer sur le lien pour télécharger/visualiser le document)





Modification Chantier 26/03/2021

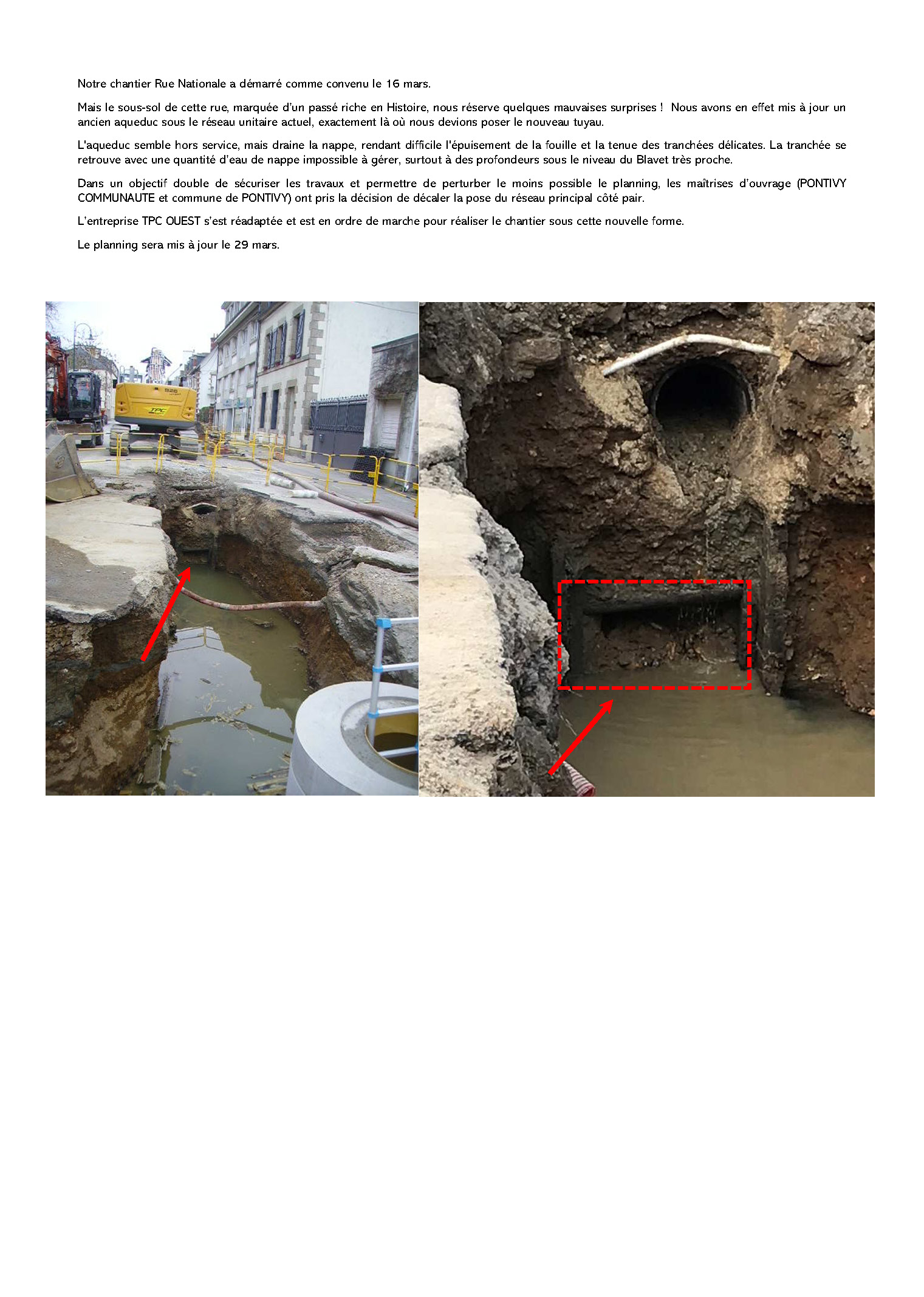

Notre chantier Rue Nationale a démarré comme convenu le 16 mars.

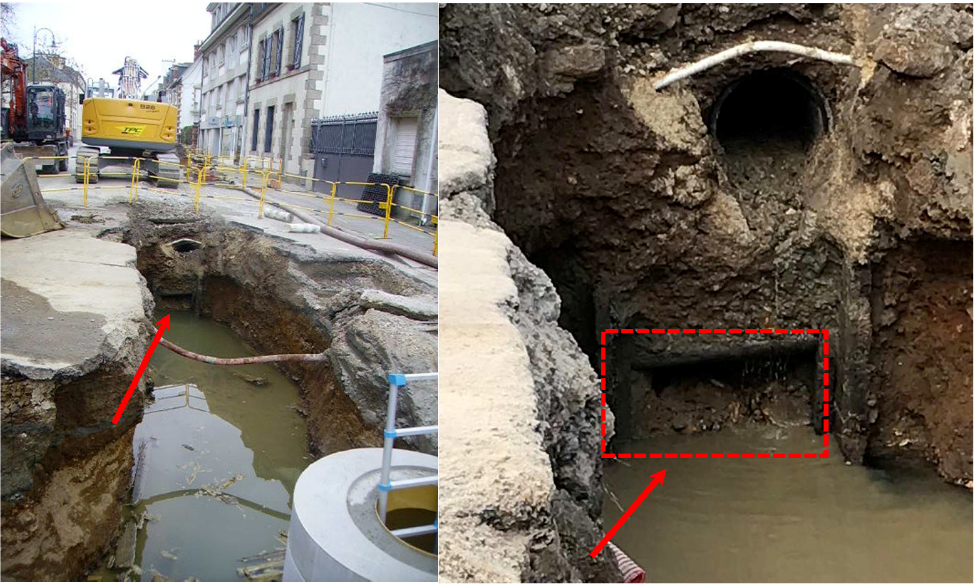

Le sous-sol de cette rue, marquée d’un passé riche en Histoire, nous réserve quelques mauvaises surprises !  Nous avons en effet mis à jour un ancien aqueduc sous le réseau unitaire actuel, exactement là où nous devions poser le nouveau tuyau.

L'aqueduc semble hors service, mais draine la nappe, rendant difficile l'épuisement de la fouille et la tenue des tranchées délicates. La tranchée se retrouve avec une quantité d’eau de nappe impossible à gérer, surtout à des profondeurs sous le niveau du Blavet très proche.

Dans un objectif double de sécuriser les travaux et permettre de perturber le moins possible le planning, les maîtrises d’ouvrage (PONTIVY COMMUNAUTE et commune de PONTIVY) ont pris la décision de décaler la pose du réseau principal côté pair depuis le boulevard Albert De Mun jusqu’à la place Aristide Briand (non incluse).

L’entreprise TPC OUEST s’est réadaptée et est en ordre de marche pour réaliser le chantier sous cette nouvelle forme.

Le planning sera mis à jour le 29 mars.

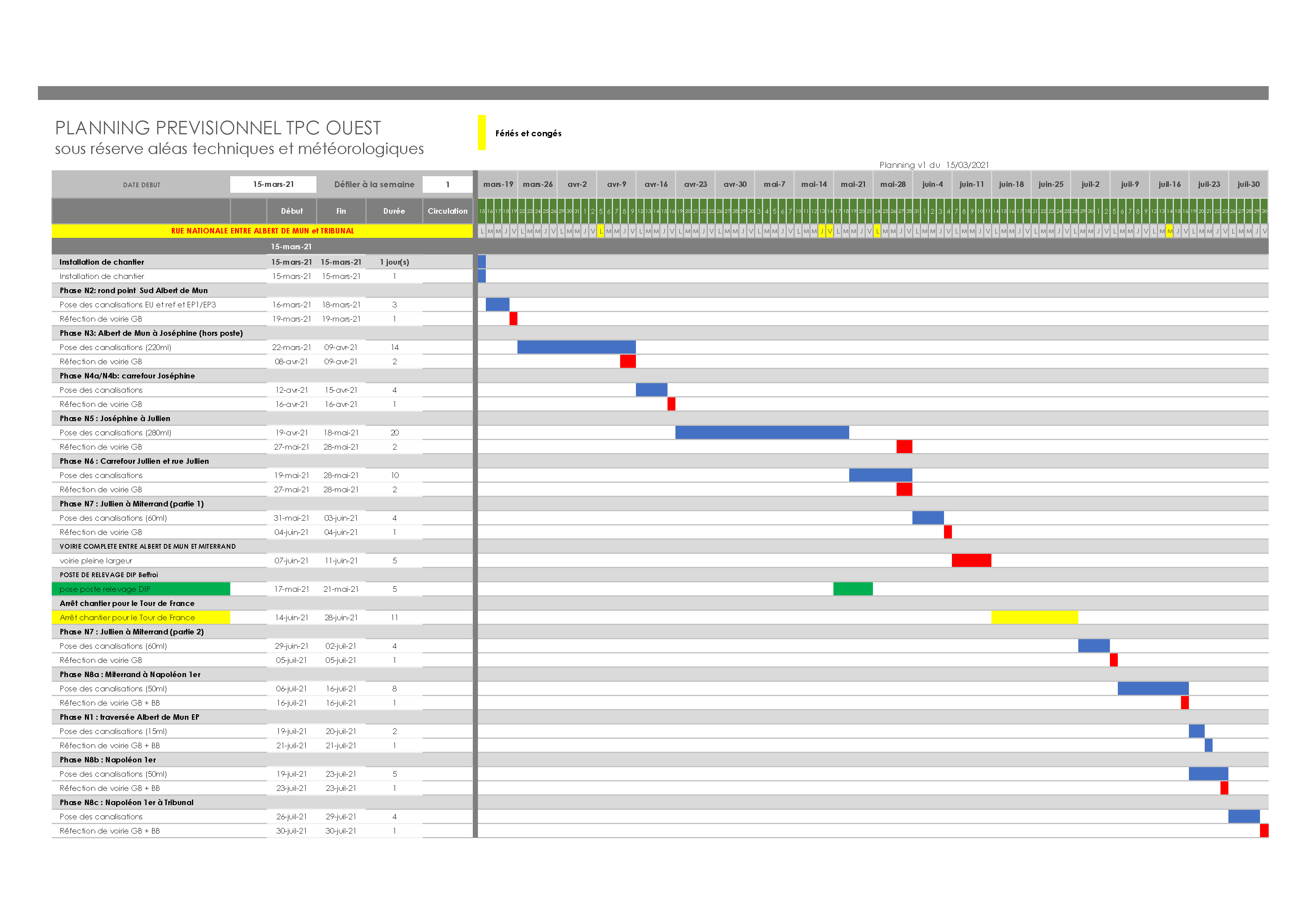

Planning TPC Ouest Pontivy rue Nationale :

















.
